Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен

Монтаж панелей стен заключает в себе больше операций.

Вот так выглядит смета на материалы и работы:

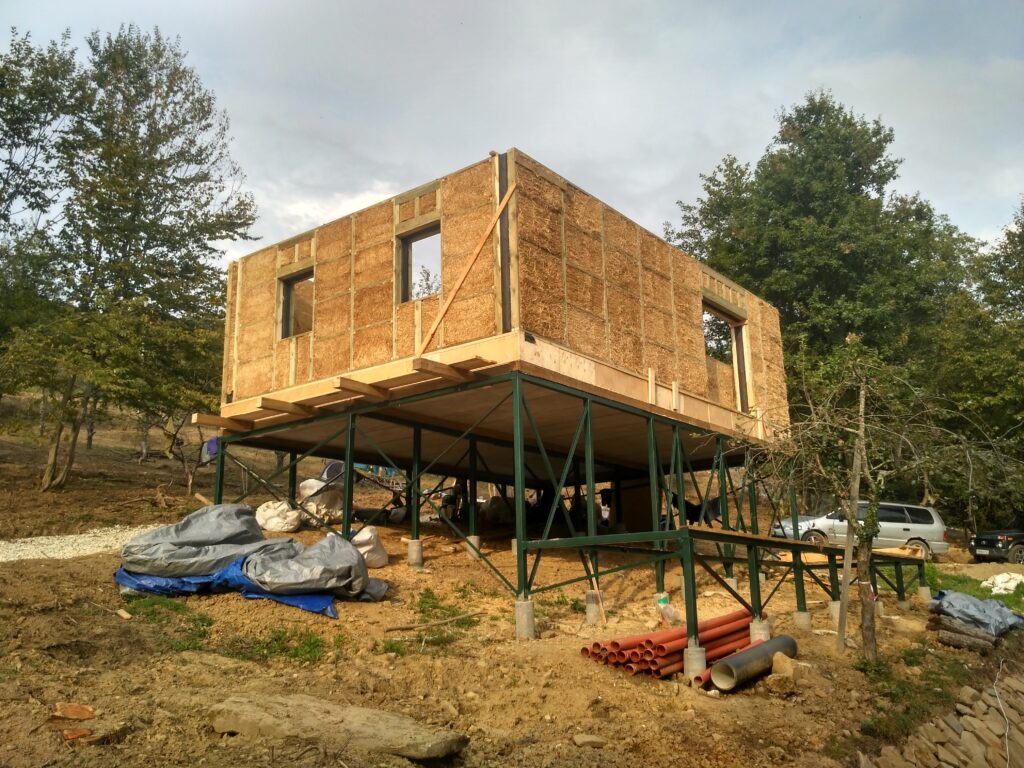

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №1

Разбор

В первую очередь панели перекрытия необходимо обвязать по периметру доской 40х200. Это связывающий панели подкладочный слой под панелями стен — обвязка.

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №2

Доски нужно пропитать антисептиком. Затем запилить в размер и положить на место. Посмотреть на них с угольником и уровнем. Нестроганая доска зачастую имеет форму лодочки. Если мы оставим ее просто как есть, панели будут становиться на нее криво как неваляшки. Поэтому строгаем самые большие горбы и снова покрываем эти места антисептиком. Затем приколачиваем пневмомолотком. Обычные гвозди всегда есть в запасе. Где-то пневмоинструментом может быть неудобно. А еще он может ломаться. Иногда просто молоток — это лучшее решение;))).

Параллельно с обвязкой можно готовить панели к монтажу. Также строгать торцы снизу и по бокам. Затем ставить панели на место, согласно проекту.

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №3
Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №4
Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №5

Под все панели в проемах ставятся дополнительные стойки.

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №6

Торцы панелей перед стягиванием шурупами не забываем промазать клеем. И параллельно герметизируем швы между уже зафиксированными панелями.

Когда каркас стоит, необходимо его стабилизировать. От ветровых и иных горизонтальных нагрузок. Врезать «укосины» — наклонные ребра жесткости. Для этого используются доски 25х150, также пропитанные антисептиком. Укосина размечается, затем пропиливаются и стамеской выбираются пазы в стойках. И в соломе с помощью ушм.

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №7
Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №8
Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №9
Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №10

Итоги

Оптимизация проекта Экорустик. Разбор актуальной сметы и деконструкция строительства. Часть 9. Монтаж панелей стен., изображение №11

69 м² панелей стен толщиной 200 мм. Четверо-пятеро опытных , хорошо подготовленных монтажника управятся в 4 дня.

1 день — пропитка, обвязка, подготовка панелей, начало монтажа и герметизации швов;
2 день — подготавливаем панели, стыкуем и герметизируем;
3 день — доделываем герметик, начинаем врезать укосины;
4 день — доделываем укосины.

Монтаж панелей стен толщиной 200 мм «под ключ» стоит 2979 р. за м².

На выходе получаем утепленный, полностью готовый к финишной отделке несущий каркас внешних стен.
