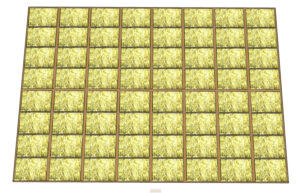

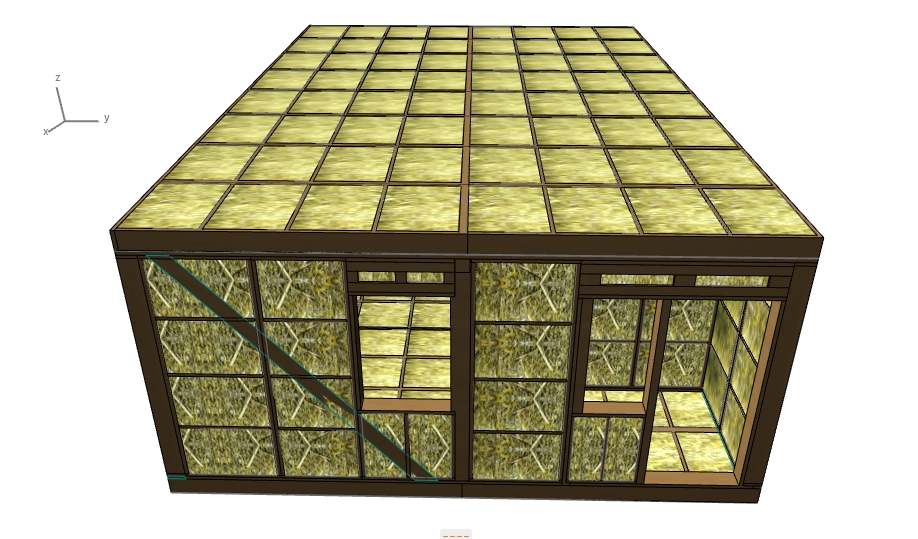

Последний этап монтажа утепленного префаб каркаса. Проще — потому что все панели одинаковые. Сложнее — потому что высотные работы.
Смета на монтаж:

Все подготовительные работы следует произвести внизу. Чтобы не скакать по стенам на высоте выше трех метров с рубанком.
То есть: подготовить доски для обвязки стен — выбрать, запилить в размер, пропитать антисептиком, построгать и снова пропитать точечно. С панелями тоже самое — строгать торцы со всех сторон. На подготовку уйдет целый день.
Затем необходимо поднять доски обвязки наверх и закрепить их на стенах. И только потом вызвать манипулятор и поднять перекрытие на стены. Сразу все панели стопками по 4-6 штук, чтобы отпустить технику. Так как панели 200 мм такого размера будут весить около 150-200 кг, вчетвером вполне реально их позиционировать.
Затем наносить на торцы клей и скреплять панели шурупами. Сначала снаружи — наверху, затем внутри снизу вверх. И параллельно все швы проходим герметиком.
В итоге

4 дня на этап.
Высотные работы.
1 м² монтажа чердачного перекрытия 3112 р.
